ITER聚变项目主管议会在本周会议中汇报价值几十亿的ITER聚变项目工期将延期6年——大大超过了预先的官方时间进度,ITER管理层已向7个国际合作国家寻求额外资金支持以完成该项目。
该项目是否能达到预期结果至今仍未知:来自中国,欧盟,印度,日本,俄国,韩国及美国的合作国代表在今日议会后总结称将自行对项目进度表及资金情况 进行审查,以寻求让合作国团结协作的方式。同时议会还通过了2016,2017年的施工计划,并制定了此期间工程的进度检查点,同意将力所能及地提供额外 资源用以支持实现这些计划。在与各自政府商议后,代表们致力于在2016年6月的会议上统一最终版本的进度表。
“这次会议对我们非常重要,它进行得十分顺利,”ITER 总经理Bernard Bigot认为。中国科技部副部长Jianlin Cao强调了会议当前面临的挑战并称 “每一个成员国都表达了各自的忧虑和关心,并在会议结束时达成了一致。” 他还称“会议代表们对此项工作非常认真,但ITER是一个新项目,成功不会那么轻易到来的。”
ITER工程致力于展示核能聚变——太阳和众多恒星的能量来源——是技术上可行的能源。尽管有着60多年的工作经验,但研究者们仍不能成功让核聚变 聚变的产出大于其消耗的能量。ITER项目中,呈甜甜圈形状的“tokamak”反应堆可容纳840立方米的过热氢气或等离子,它是人类迄今对此做出的最 大尝试,预计可在50兆瓦电力输入的情况下产出至少500兆瓦电力。此项目于2006年正式开始,预估成本为50亿元,预计投入运行时间为2016年。但 如今这些数据却变成了150亿欧元和2019年,而人们对这些数字的信心也日渐不足。

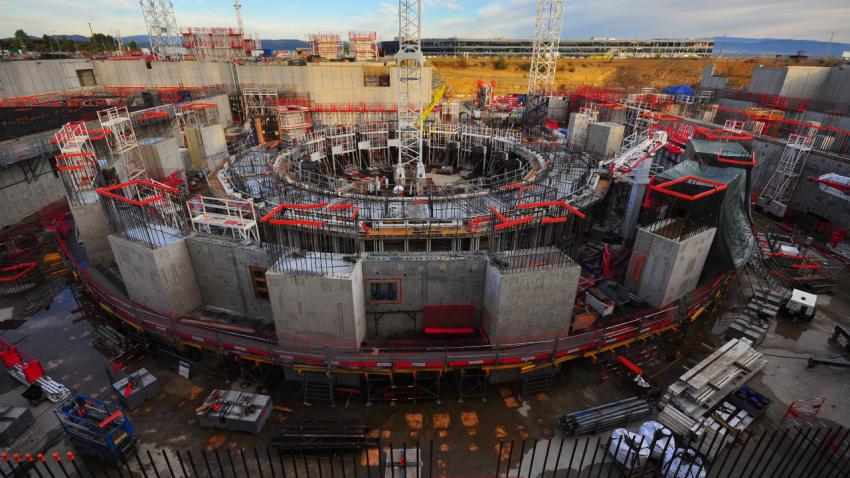

当Bigot今年接管总经理的时候,他下令对整个项目进行彻底的审查,目前在法国南部Cadarache项目区大量建筑物拔地而起,来自全球各合作 国的生产组件也陆续到达。这次审查使人们对整个项目有了新的认识,即“基线“,包括进度表及成本预估都出现了修正。本周,会议上对于基线内容进行了集中讨 论。尽管官方公报还未提及第一次核反应实施时间,但大家普遍认为会在2025年。
Bigot 称“议会成员接收了这个资源需要量巨大的进度表,但他们还需要更多的时间来决定是否通过这个进度表或其他进度表,同时也要使进度表能和他们手中的资源相符 合。”各合作国代表已确认了这些计划。“我们需要回国与财政部讨论这个进度表”,负责签署工业合同的俄罗斯ITER国内办事处处长Anatoly Krasilnikov说道。
Bigot 同时称“他们同意提供额外的资源支持以便我们能完成2016及17年的时间计划,这使得项目动力也得以维持。”为了实现目标,议会将动用部分2016年的 计划费用进行周转,并为2017年的计划注入新资金。本项目将雇佣150名新员工,作为当前ITER组织640名员工的补充。作为回报,议会希望ITER 能在2016年完成新进度表中设定的17个时间节点,在2017年完成另外8个节点。“如果我们达成了这些目标,将增强人们对我们的信任”, Bigot说。
ITER项目的真实花费几乎难以定义。2006年起草项目协议的时候,所有必要组件的生产任务都根据每个合作国的贡献进行了分配:欧盟占45%(主办 方),其他合作国各占9%。每个合作国生产这些组件的费用只有他们自己清楚,并未对外公布。除了这些运到Cadarache的组件作为实物支持外,每个合 作国还必须向ITER中央组织进行资金支持,以承担ITER 项目成本。
ITER组织的任务是起草设计稿,确保各方严格按此执行,并且在满足法国当地法规尤其是核安全机构ASN的法规情况下监管反应堆的装配。这并不是一 个简单的工作,因为ITER组织并不直接与生产工业公司交易,而是由各合作国国内办事处来跟生产公司进行交易。去年,该组织就因为一个高度危机管理评估未 通过,未能建立一个可行的“项目孵化”。 Bigot竭尽全力促进承包商,各国办事处及ITER员工之间能更好的协作。他说:“我希望ITER组织和国内办事处不会成为承包商交付货物的限制。”之 前tokamak建设工作就曾因为ITER员工不能就设计稿终稿达成一致而被搁置。
下次议会需要解决的问题是现在有些成员国在自己被分配到的任务上完成进度比其他成员国快,这些进度快的国家有可能已经根据旧进度表完成了任务,那在这种情况下他们为什么要因为其他成员国的缓慢进度而去资助进度更慢,花费更多的项目呢?
*更正,11月19日,早上10点45分: 由于编辑的错误,原有文章在ITER项目开始时间的描述上出现了错误。
*更新,11月19日,早上12点48分:此文章已扩展至包含额外的访谈材料和更多关于ITER和基线的细节。
翻译:聂辰成 审稿:董子晨曦
原文链接:http://news.sciencemag.org/europ ... ears-longer-planned
